物业与水电服务中心全力做好学校电力扩容辅助工作

发布来源:后勤服务中心发布时间:2013-12-26浏览次数:3559

    根据学校电力扩容工作进程,近期,中、西校区增加箱变已全部到位并可投入使用。为有效缓解我校冬季用电需求大增从而带来的用电高峰压力,根据学校总体安排,物业与水电服务中心全力做好了相关学生公寓新箱变的临时接电工作。

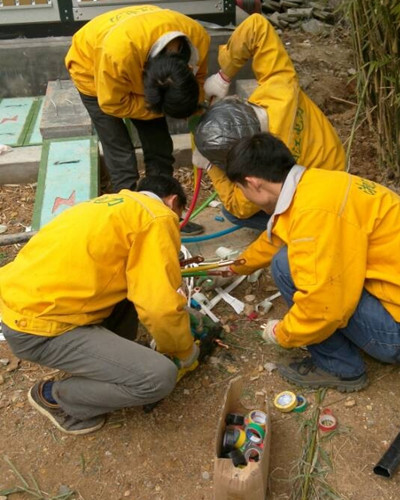

    中心根据往年用电高峰值数据统计,对中校区20、21幢学生公寓以及西校区1—4、10—14幢学生公寓进行了临时性改造。在改造施工前,相关工作人员第一时间着手准备涉及公寓的相关电力数据,通过多次现场勘察以及考虑施工的可操作性,提供了初步方案。在征得学校相关主管部门同意后,于12月10日开始组织进行施工。在施工期间,由于部分区域涉及到抽取老电缆等事宜,未知因素特别多,为此工作人员在充分考虑各类因素的基础上,全天候跟进施工进度,及时根据变化调整施工方案。

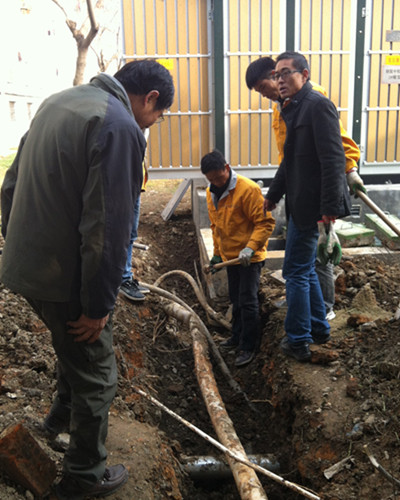

    截止12月16日,按计划已对选定区域进行了低压电缆的割接工作,并正常投入使用。同时,高配也密切关注高峰期的用电数值,为其它区域进行改造做准备。
    据了解,自10月份学校开始着手进行电力扩容工作后,物业与水电服务中心一直配合做好相关准备工作,如中、西校区高压柜更换、增加新箱变的选址、各幢学生公寓的相关电力数据的提供等等,为该项目的推进做好辅助保障工作。
